อัปเดตกฎหมายติดตั้งโซล่าเซลล์ เงื่อนไขการยกเว้นและขั้นตอนขอใบอนุญาต อ.1 อย่างถูกต้อง

ความกังวลด้านกฎหมายและระเบียบการควบคุมอาคาร มักเป็นกำแพงด่านแรกที่ทำให้เจ้าของธุรกิจลังเลในการลงทุนติดตั้งระบบผลิตไฟฟ้าพลังงานแสงอาทิตย์ ทว่าการปรับปรุงข้อบังคับล่าสุด ภายใต้กฎกระทรวงฉบับที่ 72 ได้สร้างมาตรฐานใหม่ที่ช่วยปลดล็อกข้อจำกัดหลายประการ บทความนี้จะอธิบายเงื่อนไขทางกฎหมายอย่างชัดเจน เพื่อให้คุณสามารถประเมินขอบเขตงานก่อสร้างได้อย่างถูกต้อง และมั่นใจว่าโครงการของคุณจะดำเนินไปอย่างราบรื่นโดยไม่ขัดต่อข้อกฎหมาย

ประเมินโครงสร้างและจัดการแบบแปลน เพื่อยื่นขอ ใบอนุญาต อ.1 สำหรับโครงการติดตั้งโซล่าเซลล์โรงงาน

ถอดรหัสกฎกระทรวงฉบับที่ 72 ว่าด้วยโครงสร้างแผงพลังงานแสงอาทิตย์

การทำความเข้าใจข้อกำหนดทางกฎหมายที่อัปเดตใหม่ จะช่วยให้ผู้บริหารสามารถวางแผนระยะเวลาดำเนินการและเตรียมงบประมาณได้อย่างแม่นยำ ซึ่งมีเงื่อนไขสำคัญที่ต้องพิจารณา 3 ประการ ดังนี้:

1. เงื่อนไขการยกเว้นตามเพดานน้ำหนัก กฎหมายใหม่ได้ระบุอย่างชัดเจนว่า หากระบบแผงพลังงานแสงอาทิตย์ รวมถึงอุปกรณ์จับยึดทั้งหมด มีน้ำหนักรวมกันไม่เกิน 20 กิโลกรัมต่อตารางเมตร จะไม่ถูกจัดให้เป็นการดัดแปลงอาคาร ส่งผลให้โครงสร้างที่ติดตั้งแนบไปกับผืนหลังคา (Flush Mount) ส่วนใหญ่ ได้รับสิทธิยกเว้น ไม่จำเป็นต้องยื่นขอ ใบอนุญาต อ.1 (ใบอนุญาตก่อสร้าง ดัดแปลง หรือรื้อถอนอาคาร)

2. กรณีที่ยังบังคับให้ต้องขออนุญาต แม้จะมีข้อยกเว้นสำหรับหลังคาทั่วไป แต่การก่อสร้างโครงสร้างที่มีความซับซ้อน หรือมีน้ำหนักเกินเกณฑ์มาตรฐาน ยังคงต้องเข้าสู่กระบวนการขออนุญาตเต็มรูปแบบ ตัวอย่างเช่น:

  • การทำ Solar Carport ที่ต้องสร้างเสาและฐานรากรับน้ำหนักขึ้นมาใหม่
  • การติดตั้งระบบบนดาดฟ้าอาคาร (Flat Roof) ที่ใช้น้ำหนักคอนกรีตถ่วง (Ballast) เพื่อกันลมพัด ซึ่งมักจะมีน้ำหนักรวมเกินกว่า 20 กิโลกรัมต่อตารางเมตร

3. ข้อยกเว้นไม่ได้หมายถึงการละเว้นวิศวกร ประเด็นสำคัญที่เจ้าของอาคารมักเข้าใจผิดคือ การได้รับการยกเว้นใบอนุญาต ไม่ได้แปลว่าสามารถดำเนินการติดตั้งได้โดยอิสระ กฎหมายยังคงบังคับให้ต้องมีวิศวกรโยธา (ระดับภาคีหรือสามัญ) จัดทำรายการคำนวณโครงสร้าง เพื่อรับรองความมั่นคงแข็งแรงของอาคารเดิม และต้องนำส่งเอกสารแจ้งต่อหน่วยงานองค์กรปกครองส่วนท้องถิ่น (อปท.) ให้รับทราบก่อนเริ่มดำเนินการ

การเตรียมเอกสารให้พร้อมเพื่อความคล่องตัวในการดำเนินธุรกิจ

การปฏิบัติตาม กฎหมายติดตั้งโซล่าเซลล์ 2568 อย่างเคร่งครัด ไม่ได้มีประโยชน์เพียงแค่การหลีกเลี่ยงค่าปรับหรือคำสั่งรื้อถอน แต่ยังส่งผลดีต่อการเชื่อมโยงกับระบบสาธารณูปโภคและสิทธิประโยชน์ต่างๆ

ใบเบิกทางสู่การขนานไฟ

การเชื่อมต่อระบบผลิตไฟฟ้าของโรงงานเข้ากับสายส่งของหน่วยงานรัฐ (Grid Connection) ไม่ว่าจะเป็น กฟน. หรือ กฟภ. จำเป็นต้องใช้เอกสารรับรองความมั่นคงทางโครงสร้างเป็นหนึ่งในหลักฐานประกอบการพิจารณา หากโครงสร้างผิดกฎหมายหรือไม่มีลายเซ็นวิศวกรรับรอง การขออนุญาตขนานไฟก็จะไม่สามารถดำเนินการได้

การรักษาสิทธิประโยชน์ทางภาษี

โครงการพลังงานสะอาดมักมาพร้อมกับสิทธิพิเศษ เช่น การขอลดหย่อนภาษีจากคณะกรรมการส่งเสริมการลงทุน (BOI) ซึ่งขั้นตอนการประเมินเพื่อรับสิทธิดังกล่าว เจ้าหน้าที่จำเป็นต้องตรวจสอบความถูกต้องของเอกสารและการขออนุญาตทั้งหมด การดำเนินการอย่างรัดกุมตั้งแต่ต้น จึงเป็นการรักษาผลประโยชน์ทางการเงินขององค์กรในระยะยาว

บริการจัดการเอกสารครบวงจร

การจัดการข้อต่อรองทางกฎหมายและงานเอกสารที่ซับซ้อน อาจสร้างภาระให้แก่ทีมผู้บริหาร การพึ่งพาทีมงานที่มีวิศวกรและสถาปนิกคอยดูแลเรื่องการเซ็นรับรองแบบ ตลอดจนเป็นตัวแทนดำเนินการยื่นเรื่องกับหน่วยงานท้องถิ่นให้แบบเบ็ดเสร็จ จะช่วยลดขั้นตอนและความกังวลลงได้อย่างมาก

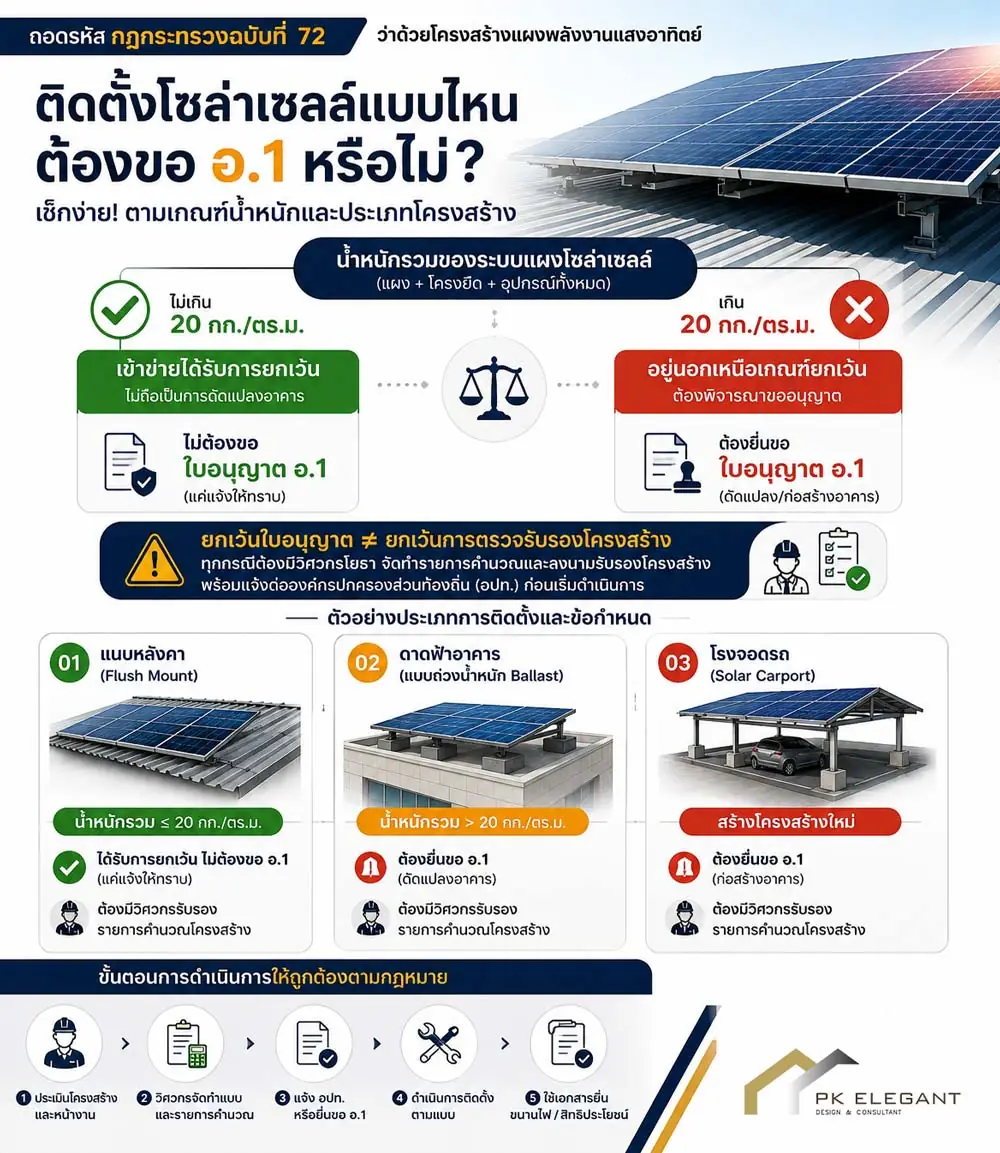

แผนภาพอธิบายข้อยกเว้นการดัดแปลงอาคารในการติดตั้งโซล่าเซลล์ และขั้นตอนการเซ็นรับรองโครงสร้าง

สรุปกระบวนการตรวจสอบเงื่อนไขทางกฎหมาย

ลักษณะโครงสร้างการติดตั้งน้ำหนักรวมของระบบข้อกำหนดด้านใบอนุญาต อ.1การรับรองโดยวิศวกรโยธา
แนบหลังคา (Flush Mount)ไม่เกิน 20 กก./ตร.ม.ได้รับการยกเว้น (แค่แจ้งให้ทราบ)บังคับต้องมี รายการคำนวณและลายเซ็นรับรอง
ดาดฟ้า (แบบถ่วงน้ำหนัก)เกิน 20 กก./ตร.ม.ต้องยื่นขออนุญาต ดัดแปลงอาคารบังคับต้องมี รายการคำนวณและลายเซ็นรับรอง
โรงจอดรถ (Solar Carport)สร้างโครงสร้างใหม่ต้องยื่นขออนุญาต ก่อสร้างอาคารบังคับต้องมี รายการคำนวณและลายเซ็นรับรอง

บทสรุปการลงทุนบนพื้นฐานของความถูกต้อง

การขับเคลื่อนองค์กรสู่การใช้พลังงานสะอาด ควรตั้งอยู่บนรากฐานของความถูกต้องและปลอดภัยสูงสุด การประเมินโครงสร้างและทำความเข้าใจข้อบังคับของท้องถิ่น จะช่วยป้องกันไม่ให้เกิดความล่าช้าในขั้นตอนการทำงาน และปกป้องธุรกิจจากความเสี่ยงทางกฎหมาย

PK ELEGANT มีทีมวิศวกรที่พร้อมให้คำปรึกษาและออกแบบระบบโครงสร้างรองรับแผงทุกรูปแบบ เรามีบริการครอบคลุมตั้งแต่การประเมินหน้างานจริง การจัดทำรายการคำนวณรับรองความมั่นคง ไปจนถึงการช่วยดำเนินการประสานงานกับหน่วยงานรัฐ เพื่อให้โครงการของคุณดำเนินการได้อย่างรวดเร็วและถูกต้องตามมาตรฐานสากลทุกประการ

FAQ คำถามเกี่ยวกับระบบงานโยธาสำหรับโครงการโซล่าเซลล์

สำหรับกรณีที่เข้าข่ายยกเว้น เมื่อนำส่งแบบรายการคำนวณพร้อมเอกสารรับรองจากวิศวกรไปแจ้งต่อเจ้าพนักงานท้องถิ่นแล้ว ปกติสามารถเริ่มดำเนินการติดตั้งได้เลยโดยไม่ต้องรอใบอนุญาตตอบกลับครับ แต่ต้องเก็บสำเนาหลักฐานการแจ้งไว้

สามารถทำได้ครับ แต่วิศวกรโยธาจะต้องลงพื้นที่เพื่อประเมินความเสื่อมสภาพของโครงสร้างเดิมอย่างละเอียด หากพบว่าโครงสร้างยังรับน้ำหนักได้ ก็สามารถเซ็นรับรองได้ตามปกติ แต่ถ้าประเมินแล้วว่าอันตราย จะต้องมีการออกแบบเพื่อเสริมความแข็งแรงก่อนครับ

เป็นคนละส่วนกันครับ ใบ อ.1 (หรือการแจ้งยกเว้น) ดูแลเรื่อง “ความปลอดภัยของอาคาร” รับผิดชอบโดยหน่วยงานท้องถิ่น (เช่น อบต. หรือ เทศบาล) ส่วนการขออนุญาตขนานไฟ เป็นเรื่องของ “ระบบไฟฟ้า” ที่ต้องขอผ่าน กฟน. หรือ กฟภ. แต่การไฟฟ้าจะเรียกดูเอกสารฝั่งอาคารด้วยเสมอครับ
